市“四治”綜合督導工作第三督導組:
2018年11月30日收到《廣州市“四治”綜合督導工作第三督導組問題交辦單》(第80號),來文反映龍溪路升級改造工程建設工地作業面未保持濕潤,部分裸土未采取降塵措施。接到交辦單后,我局領導高度重視,迅速派員至現場了解情況并采取措施。
一、核實情況
該工程位于廣州市荔灣區,道路西起規劃中的江北路,東至東漖南路。項目中標單位為廣州工程總承包集團有限公司,監理單位為廣州珠江工程建設監理有限公司。經現場核實,工地確實存在作業面未保持濕潤,裸土部位未按要求采取綠網覆蓋、落實曬水降塵措施等問題。
二、處理情況

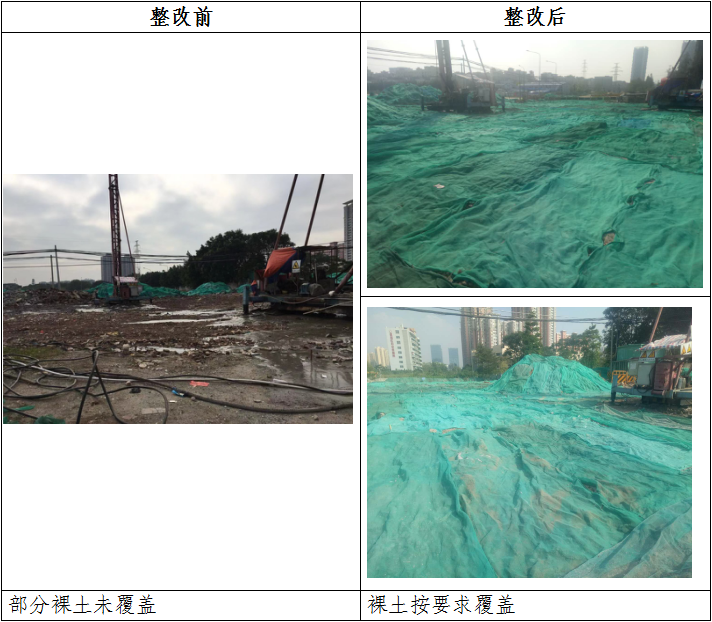

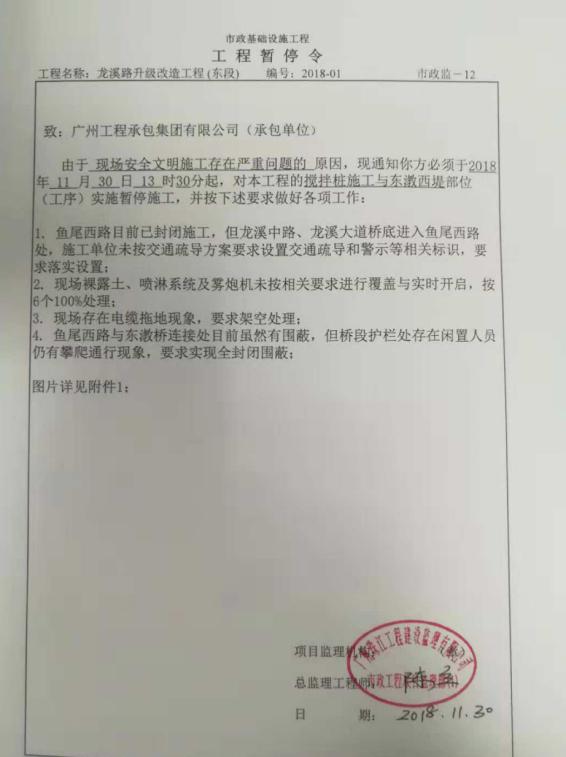

(一)責令監理單位立即下發停工令,同時要求施工單位嚴格落實“6個100%”,對施工場地裸土進行覆蓋、落實曬水等降塵措施。

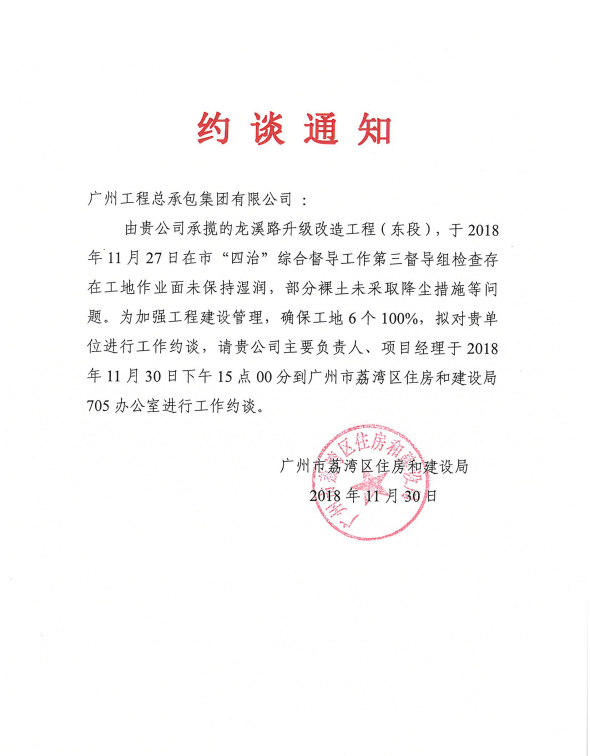

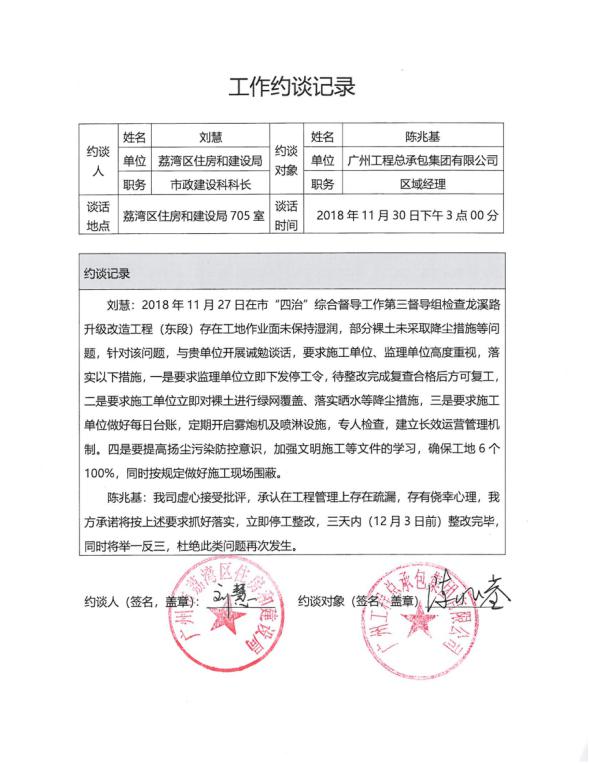

(二)于2018年11月30日15時對施工總承包單位、監理單位主要負責人進行誡勉約談,要求加強工程建設管理,確保降塵措施和文明施工落實到位。

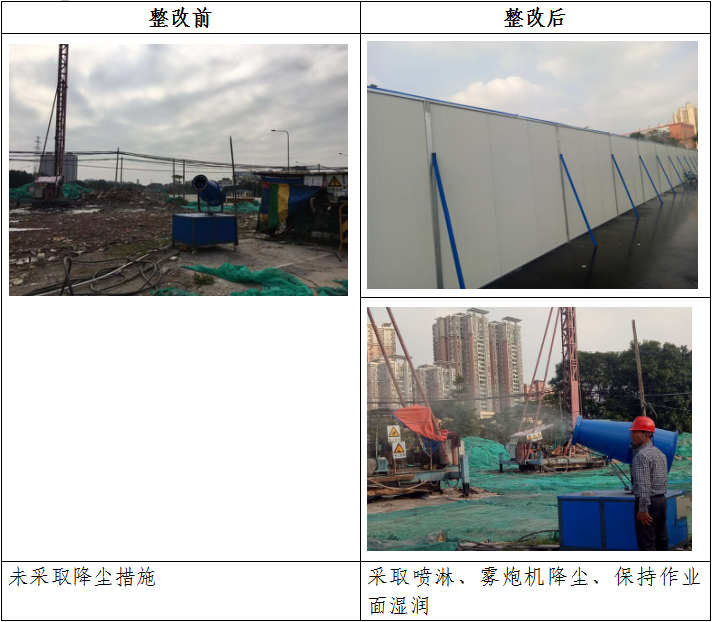

(三)要求施工單位定期啟動工地霧炮機和噴淋設施,保持作業面濕潤,同時要求建立每日臺賬,專人檢查,建立長效運營管理機制。
三、下一步措施
我局將在后續工作中加強工地檢查力度,確保檢查存在問題整改到位。同時舉一反三,加大管理力度,杜絕此類問題再次發生。
專此報告。
附件:
1. 工程暫停令
2. 約談通知及約談?dòng)涗?/p>
3. 現場整改圖片
廣州市荔灣區住房和建設局
2018年12月3日
